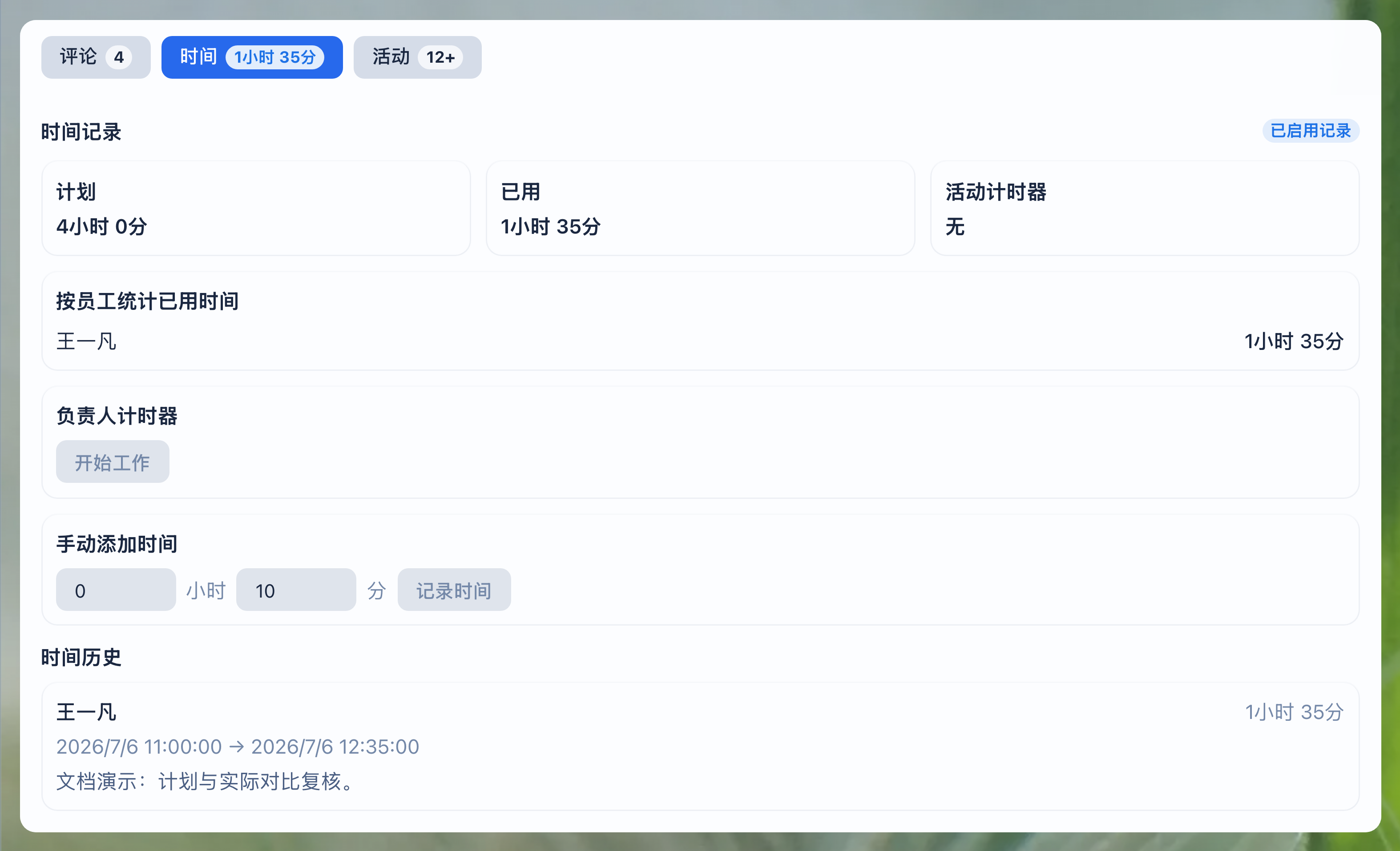

在任务中记录时间

在 LadVen OS 中,时间记录显示任务预计需要多少工作量,以及实际花费了多少。它不是为了形式化填卡,而是用于管理负载、评估未来任务、准备报告,并诚实验收结果。

什么时候记录时间

如果任务影响团队负载、工作成本、报告、项目计划或客户约定,就应记录时间。对于之后需要比较计划和实际的任务,时间尤其重要:承诺了多少、实际花了多少,以及差异为什么出现。

时间记录适用于以下情况:

  • 工作占用一天或一周中的明显部分;
  • 任务属于客户、项目、合同或报告期;
  • 需要向负责人或客户确认工时;
  • 任务需要预估;
  • 多名参与者共同处理任务;
  • 结果只有在检查工时后才能关闭;
  • 类似任务以后还会再次计划。

不要把时间记录变成短动作的多余仪式。如果任务只花几分钟,且不参与报告,在评论或清单中固定结果即可。

计划时间

计划时间是在执行前对工作量的估计。它帮助提前约定预期投入,并在任务逾期前看到过载。

创建或编辑任务时,如有以下情况请填写计划时间:

  • 期限取决于工作量;
  • 执行人应在开始前确认估计;
  • 负责人需要查看人员负载;
  • 任务进入项目或客户报告;
  • 没有任务是否超出估计的信息,就无法验收结果。

计划时间不应成为惩罚不准估计的工具。它的作用是让预期明确。如果执行中发现估计不正确,请更新计划,或留下说明差异原因的评论。

好的估计回答一个问题:“按当前对任务的理解,完成结果需要多少工作时间?”它不应包含等待客户回复、审批间隔或日历期限,除非这些时段确实在工作。

期限、计划时间和风险

计划时间和任务期限回答不同问题。计划时间显示工时:需要花多少小时或分钟取得结果。期限显示日历边界:结果应在什么时候准备好。

例如,任务可能只需要两小时工作,但期限在三天后,因为需要等待客户数据。反过来,任务可能需要六小时,而期限是今天,这对负责人已经是风险。

开始前比较期限和计划时间:

情况风险怎么做
计划时间大于期限前可用工作窗口执行人在不重新分配负载的情况下无法完成。调整期限、拆分任务、增加协作者,或移除较不重要的工作。
期限临近但未填写计划时间负责人看不到真实工作量,无法评估逾期风险。开始前要求估计,或固定初步估计。
计划时间很小,但任务依赖外部回复逾期可能来自等待,而不是执行人的工作。在评论中固定依赖,必要时延期任务。
实际用时快速接近计划,但结果还没完成范围扩大或估计偏低。讨论原因,更新预期,并决定是否需要新期限。
实际用时已超过计划,但期限还远任务可能在日历日期前就吃掉预算。检查范围,停止多余工作,或把新请求拆成单独任务。

对负责人来说,这是早期风险信号。不要等到最终逾期:如果计划/实际和期限已经显示冲突,就需要按范围、期限或负责人重新整理任务。

实际时间

实际时间是真正花费的工时。如果界面支持且用户权限允许,它可以来自计时器,也可以来自手动登记。

实际时间用于:

  • 看清任务真实成本;
  • 解释与计划的偏差;
  • 准备项目、客户、员工或期间报告;
  • 检查任务是否在未完成时间记录的情况下关闭;
  • 改进未来类似任务的估计。

实际时间应反映这项任务的工作,而不是整个日历间隔。如果你切换到了另一项任务,请暂停或停止计时器,然后在真正继续工作的任务上启动记录。

计时器

计时器用于在执行时记录工作。执行人现在开始处理任务,并且不想事后回忆用时时,它很方便。

通常计时器支持三种基础动作:

动作含义什么时候使用
开始开始记录任务实际时间。当你真正开始处理这项任务时。
暂停临时停止记录,但不最终结束该条记录。当你切换到电话、等待、另一项任务或休息时。
停止结束当前时间记录。当工作片段结束,可以保存为实际时间时。

如果任务中已有活动计时器,不要不检查上下文就启动第二条记录。活动计时器意味着实际时间已经在增长,并会影响计划/实际。

启动计时器前请检查:

  • 选择的是正确任务;
  • 你理解预期结果;
  • 如果必须有初步估计,它已填写或已协调;
  • 你有记录时间的权限;
  • 任务不处于已经完成、取消或阻塞执行的状态。

团队需要约定什么算作任务工作时间。计时器应记录对结果有意义的工作:准备、分析、任务相关通话、检查、修改。等待回复、审批间隔和切换到其他任务,不应悄悄增加实际时间。

如果同类任务的计划和实际经常不一致,请把它作为改进流程的材料:调整模板、细化清单、改变初步估计或重新分配工作。LadVen OS 中的时间记录本身不是目的,而是更准确计划的依据。

开始、暂停和停止

计时器开始应与真实工作开始一致。不要提前“以防万一”启动计时器:这样会让实际时间不可信,并恶化报告。

暂停用于工作中断但任务还没结束的情况。例如,你在等待补充说明、切换到紧急任务、去开会,或停止处理任务材料。

停止会固定一个完成的时间片段。停止后检查记录是否出现在时间历史中,总实际时间是否变化。如果 LadVen OS 显示保存状态,请在关闭任务或刷新页面前等它结束。

如果计时器误启动,请尽快停止,并在界面允许时编辑或删除记录。如果无法修正,请在评论中固定问题,或联系流程管理员,避免报告只能靠猜测解释。

手动登记时间

手动登记时间适用于未启动计时器就完成了工作,或计时器没有反映真实时间片段的情况。只有当 UI 支持添加手动时间且用户有相应权限时才使用它。

手动时间适用于:

  • 忘记启动计时器,但能准确恢复时长;
  • 工作在 LadVen OS 外完成:会议、电话、文档检查、外出工作;
  • 计时器因技术错误停止;
  • 如果流程允许,需要添加协作者时间;
  • 报告需要按多个工作片段细分。

手动登记时,只填写实际工作时长。如果时间记录支持评论,请写一个简短说明:做了什么,为什么手动添加。

不要用手动登记把实际时间凑成计划时间。如果实际与估计差异很大,最好在任务评论中说明原因:范围变化、出现修改、等待变成额外工作、缺少源材料。

时间历史

时间历史显示单独记录:谁登记了时间、何时添加、以何种方式产生、持续多久。根据权限和任务状态,用户可能可以编辑或删除单独记录。

以下情况请检查历史:

  • 总实际时间异常偏大或偏小;
  • 任务在多个工作片段后关闭;
  • 多名参与者处理过任务;
  • 需要理解谁在何时执行工作;
  • 报告需要按人员或日期确认。

编辑和删除记录会改变实际工时。只在修正错误时这样做:错误时长、错误任务、意外遗留计时器或重复记录。如果记录已用于报告,请先与报告负责人协调修正。

列表中的活动计时器

任务列表可以显示活动计时器块和带活动计时器的任务筛选器。这有助于快速回到当前工作,并找到仍在开启的时间记录。

使用列表中的活动计时器来:

  • 继续已经在进行的任务;
  • 检查计时器是否意外保持开启;
  • 找到实际时间仍在增长的任务;
  • 在报告前准备计划/实际;
  • 控制执行人或团队的工作队列。

如果列表中显示某项任务有活动计时器,但当前没人处理它,请打开任务并检查时间历史。在活动计时器停止或修正前,不要关闭任务。

计划/实际

计划/实际比较计划时间和实际时间。它不仅是报告数字,也是任务管理信号。

可能情况:

情况含义怎么做
实际小于计划工作花费少于估计,或还未完成。检查任务状态和结果完整性。
实际接近计划估计基本符合执行。将任务作为类似估计的参考。
实际大于计划范围扩大、估计偏低或记录不准确。固定差异原因,并检查未来任务计划是否需要更新。
未填计划但有实际工作没有预先估计就执行了。如果任务仍活动,请补充计划;否则在评论中解释缺少估计。
有计划但无实际工作尚未开始、未使用计时器或忘记登记实际。在报告或关闭前检查状态和执行历史。

对报告来说,重要的不只是数字,还有偏差解释。如果任务因新范围、客户补充说明或技术问题超出计划,请在评论中固定。这样计划/实际用于分析流程,而不是寻找责任人。

计划时间超出时负责人的行动流程

当实际时间超过计划时,负责人应把信号转为行动:检查原因、更新剩余估计、减负或重新分配,并在任务中记录结论。

负责人控制

负责人不需要手动检查每条时间记录。关键是看到时间记录能帮助做管理决定的异常。

定期查看:

  • 期限是今天或明天,且剩余计划时间很大的任务;
  • 活动计时器运行过久但没有新评论或结果的任务;
  • 实际超过计划且未解释原因的任务;
  • 对客户、项目或报告重要但没有计划时间的任务;
  • 有计划和期限,但本应开始工作却没有实际时间的任务;
  • 处于检查或控制中,但时间尚未关闭的任务;
  • 实际长期偏离计划的重复任务。

好的控制不等于问“为什么花这么多”。正确问题是:

  • 任务范围是否变化;
  • 是否存在不属于工时的等待;
  • 是否有其他紧急任务干扰执行人;
  • 当前结果能否验收,还是需要新期限;
  • 是否应把新请求拆成相关任务;
  • 这项任务的实际数据能否帮助更准确计划类似工作。

如果任务对客户或部门预算重要,计划/实际偏差评论不仅执行人要看得懂,流程所有者也要看得懂:发生了什么变化、为什么影响工时、做出了什么决定。

与报告的关系

任务报告可以使用列表、任务卡片和时间记录历史中的计划时间和实际时间。导出或报告会议前,检查时间记录已完成,且数据属于正确期间、项目、客户和执行人。

准备报告:

  1. 打开任务列表。
  2. 按项目、客户、负责人、部门、状态或期间设置筛选。
  3. 打开计划时间和已用时间列。
  4. 如果需要查找未完成记录,使用活动计时器筛选。
  5. 导出前刷新列表。
  6. 检查几项计划/实际异常的任务。
  7. 如果所需报告支持,导出当前页或全部找到的集合。

如果报告按客户或项目生成,请确保任务正确关联到该上下文。登记在没有项目或客户的任务中的时间,可能不会进入预期切片,或需要手动解释。

与关闭任务的关系

关闭任务前,应像检查结果、文件和清单一样检查时间记录。已关闭任务应有清楚状态:活动计时器已停止、实际时间已保存,如果计划/实际偏差对验收或报告重要,原因也已解释。

不要关闭任务,如果:

  • 活动计时器仍在运行;
  • 必需的手动时间还未添加;
  • 最新时间记录处于错误或保存状态;
  • 计划/实际有明显偏差但没有解释;
  • 检查人应验收工时,但还没看过时间历史;
  • 任务需要初步估计,但估计始终未协调。

如果结果已准备好,但时间记录需要修正,请先修正时间或留下原因评论。然后按通常的关闭流程把任务转到检查、控制或完成。

限制

时间记录是否可用取决于权限、任务状态和流程设置。如果用户不能修改任务、不是参与者、没有时间记录权限,或任务处于执行已停止的状态,界面可能隐藏或阻止动作。

常见限制:

  • 没有任务权限不能启动计时器;
  • 必需初步估计未填写时不能启动计时器;
  • 没有特殊权限不能编辑或删除他人的时间记录;
  • 如果流程禁止,不能在已关闭、取消或阻塞的任务中登记时间;
  • 当 LadVen OS 还在处理前一个动作时,不能连续启动多个计时器;
  • 如果该任务或该用户已经有活动时间记录,不能创建新的活动计时器;
  • 某些动作可能只能查看,不能修改。

不要用写“约多少时间”的评论来绕过界面限制。如果时间应进入报告,请使用支持的场景:计时器、手动登记,或用所需权限修正记录。

错误和冲突

时间记录错误应立即修正,否则会进入计划/实际、报告和任务验收。

可能出现的问题:

  • 因权限、状态或必需估计,计时器未启动;
  • 因已有活动记录,计时器无法启动;
  • 暂停或停止因网络或临时服务错误未保存;
  • 手动时间未添加;
  • 时间记录被添加到错误任务;
  • 修改后时间历史未刷新;
  • 列表中的实际时间与卡片不同,因为数据过期。

处理方式:

  1. 检查计时器、时间记录旁或通知中的错误消息。
  2. 刷新任务和列表,排除过期状态。
  3. 如果有活动计时器,先停止或暂停,再重试。
  4. 检查权限和任务状态。
  5. 如果错误与必需估计有关,请填写或协调估计。
  6. 刷新后重试一次。
  7. 如果错误实际已进入历史,在可用时通过编辑或删除修正记录。
  8. 如果无法修正,请在评论中固定问题,并交给流程负责人或管理员。

不要连续快速点击开始、暂停或停止。请等待前一个动作的结果,否则时间记录会变得不清楚,并需要人工检查。

如何在 LadVen OS 中操作

计划时间

  1. 打开创建或编辑任务。
  2. 找到计划时间或计划工时字段。
  3. 按界面接受的格式填写估计:小时、分钟或其他可用表示。
  4. 如果任务需要初步估计,请在开始执行前协调。
  5. 保存任务。
  6. 检查计划时间是否在任务详情中可见,必要时也在列表列中可见。

启动计时器

  1. 从列表、kanban、日程或活动计时器块打开任务。
  2. 检查标题、负责人、状态和预期结果。
  3. 确认没有未协调的必需估计。
  4. 点击计时器开始。
  5. 确认界面显示活动计时器。
  6. 处理任务。
  7. 休息或中断时点击暂停。
  8. 工作片段结束后点击停止。
  9. 检查记录是否出现在时间历史中,总实际时间是否更新。

添加手动时间

  1. 打开任务。
  2. 进入时间块或时间标签页,如果它单独显示。
  3. 如果动作可用,选择添加手动时间。
  4. 填写时长;如果可用,也填写日期或评论。
  5. 保存记录。
  6. 检查时间历史和总实际时间。

检查活动计时器

  1. 打开任务列表。
  2. 查看列表上方的活动计时器块,如果存在。
  3. 必要时启用活动计时器筛选。
  4. 打开带活动记录的任务。
  5. 继续工作、暂停计时器或停止计时器。
  6. 刷新列表,检查活动计时器是否消失,或只保留在仍在工作的任务上。

结果检查

记录时间后,不仅要检查数字,也要检查任务状态。

  • 计划时间已保存,并在任务详情中可见;
  • 停止计时器或手动记录后,实际时间已变化;
  • 活动计时器只显示在真实正在处理的任务上;
  • 时间历史包含预期记录、员工和时长;
  • 错误或重复记录已修正;
  • 计划/实际对执行人、发起人和报告来说可解释;
  • 刷新后,任务列表显示的实际时间与任务卡片一致;
  • 关闭任务前没有活动计时器和未保存时间记录;
  • 报告列表包含所需的计划时间和已用时间列。

良好实践

  • 区分期限和工时:期限用于日历纪律,计划时间用于负载和成本。
  • 只有真正开始处理任务时才启动计时器。
  • 切换上下文时暂停计时器。
  • 在关闭任务、发送检查或长时间休息前停止计时器。
  • 工作结束后立即添加手动时间,这时时长还能准确恢复。
  • 在评论中解释大的计划/实际偏差。
  • 如果任务范围在完成前变化,请更新计划或固定偏差原因。
  • 在任务逾期前,检查期限临近且剩余计划时间很大的任务。
  • 如果新要求改变了原范围,把它拆成单独的相关任务。
  • 每天结束或报告前检查列表中的活动计时器。
  • 不要把不同任务的工作混在同一条时间记录中。
  • 用计划时间约定范围,而不是向执行人施压。
  • 对重复任务,用过去任务的实际时间作为未来估计参考。
  • 导出前刷新列表,并检查实际异常的任务。

常见错误

在错误任务上启动计时器。 开始前检查标题、上下文、客户或项目。如果错误已经发生,请停止计时器并修正记录。

工作结束后让计时器保持开启。 活动计时器会继续增加实际时间并扭曲报告。请检查列表中的活动计时器块。

把等待登记成工作。 如果你在等待回复而没有执行任务,请暂停计时器。日历等待和工时是不同概念。

在 LadVen OS 外工作后不添加手动时间。 如果任务参与报告,会议、电话或文档检查也可能是实际工作。

把实际时间凑成计划时间。 计划/实际用于分析。如果估计不准,请固定原因,而不是扭曲时间。

带活动计时器关闭任务。 完成、取消或最终验收前,时间记录必须停止或修正。

忽略保存错误。 如果停止、暂停或手动记录未保存,刷新后实际时间可能与用户本地看到的不同。

把多人的工作混进一条记录。 如果按员工报告,每个参与者都应以支持的方式记录自己的时间。

不检查报告上下文。 没有项目、客户或正确负责人的任务时间,可能不会进入所需报告切片。

混淆期限和计划时间。 一周后的期限不表示任务需要一周工作。反过来,今天到期的八小时任务几乎总是需要管理决定。

等到逾期才控制。 如果实际已超过计划而结果未完成,风险在期限前就已清楚。应立即讨论范围和下一步。

默默关闭偏差。 如果计划/实际对报告或客户重要,偏差原因应留在任务评论中,而不是口头解释。

把新范围加进旧估计但不固定。 工作中出现新请求时,需要单独协调:更新计划、创建相关任务,或解释为什么它属于当前结果。

需要的截图

公开文档适合准备以下截图:

  • 带计划时间字段、期限和负责人的任务卡片;
  • 任务中的计时器块:启动前状态和活动计时器;
  • 多名参与者的多条时间历史记录;
  • 带期限、计划时间和实际时间列的任务列表;
  • 任务列表中的活动计时器筛选或块;
  • 实际超过计划且评论中解释原因的任务示例;
  • 关闭任务前可见计时器已停止且实际已保存的界面;
  • 带任务计划/实际的报告或导出列表。

相关场景
